Colunas de brita: consolidação de solos moles no Agreste pernambucano

Juntos resolvemos os desafios do amanhã.

SAIBA MAIS →

Um erro recorrente em Caruaru é tratar solos colapsíveis de várzea como se fossem o saprolito firme do planalto, resultando em recalques diferenciais severos antes mesmo da expedição do habite-se. A bacia do Rio Ipojuca, que corta a cidade, deposita sedimentos orgânicos e argilosos em bolsões que enganam até sondagens SPT rasas. Quando a carga prevista supera a capacidade de suporte desses depósitos, o projeto de colunas de brita oferece uma via de melhoramento do maciço sem precisar substituir todo o volume compressível. A técnica consiste em executar furos preenchidos com brita compactada, formando elementos granulares drenantes que aceleram a dissipação de poropressão e redistribuem as tensões. Em Caruaru, onde o lençol freático oscila bastante entre a estação seca e as chuvas de inverno, essa drenagem forçada reduz o tempo de adensamento e viabiliza cronogramas mais apertados. Complementamos a investigação preliminar com sondagens SPT para mapear a espessura real da camada mole, e usamos o ensaio CPT quando é necessário um perfil contínuo da resistência de ponta ao longo do furo.

A drenagem radial proporcionada pela coluna de brita em Caruaru reduz o tempo de adensamento primário em até 80% comparado a um solo não tratado.

Metodologia e escopo

A expansão urbana de Caruaru a partir da década de 1970 impulsionou loteamentos sobre antigas planícies de inundação, onde o perfil típico revela uma crosta laterítica sobrejacente a argilas siltosas de baixíssima capacidade de carga. A cidade, situada a cerca de 545 metros de altitude no Agreste, experimenta um regime de chuvas concentradas que satura rapidamente esses horizontes superficiais. O projeto de colunas de brita responde a esse cenário com uma malha de elementos que trabalham por confinamento lateral. O bulbo de tensões da fundação superficial é interceptado pelas colunas, que possuem módulo de deformação muito superior ao solo circundante, reduzindo recalques totais e diferenciais para níveis compatíveis com estruturas de alvenaria estrutural e galpões logísticos comuns na região. Para aferir a eficácia da solução, é indispensável executar ensaios de placa de carga sobre a coluna isolada e sobre o sistema coluna-solo, verificando a relação de rigidez antes da liberação da etapa de fundação.

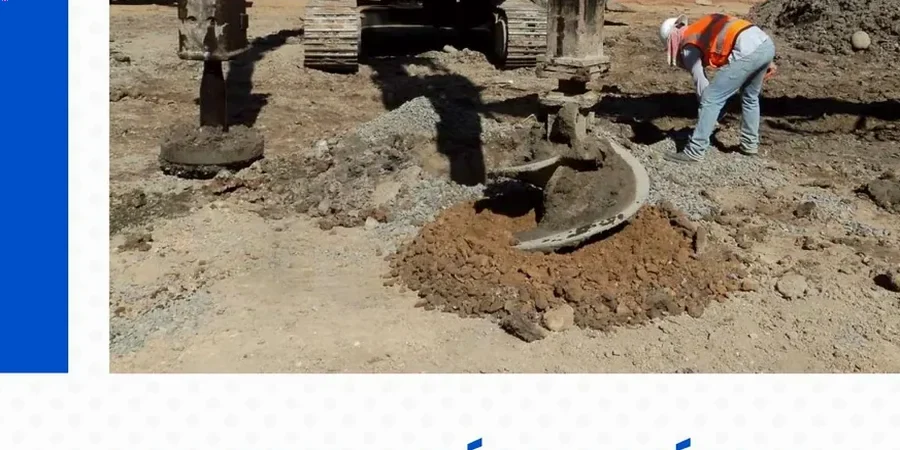

Colunas de brita: consolidação de solos moles no Agreste pernambucano
Imagem técnica de referência — Caruaru

Particularidades da região

Caruaru registrou abalos sísmicos induzidos por acomodação crustal em 2014, com magnitude 2.4 na escala Richter, lembrando que o Nordeste não é uma região totalmente assísmica. Embora a sismicidade de fundo seja baixa, um solo siltoso saturado e não tratado sob uma fundação de grande porte pode sofrer liquefação parcial em cenários de vibração prolongada, como tráfego intenso de veículos pesados na BR-104 ou operação de britadores em pedreiras do entorno. O projeto de colunas de brita atua como mitigador duplo: a densificação da matriz granular e a drenagem forçada reduzem o potencial de acúmulo de poropressão. Ignorar essa análise em regiões de aterro antigo ou em talvegues soterrados pelo crescimento da cidade pode levar a recalques súbitos durante a operação, com custos de reparo que superam em muitas vezes o investimento em um estudo geotécnico criterioso. Em casos onde o maciço apresenta camadas muito profundas de solo mole, a combinação com estacas de brita pode ser necessária para transferir a carga a horizontes mais competentes.

Precisa de uma avaliação geotécnica?

Resposta em menos de 24h.

Email: info@geotecnia1.sbs

Parâmetros técnicos

ParâmetroValor típico
Diâmetro nominal da coluna0,40 m a 1,20 m
Malha típica de projetoTriangular (quincôncio) com espaçamento de 2 a 3 diâmetros
Material de preenchimentoBrita graduada 25-50 mm, isenta de finos plásticos
Fator de substituição (as/At)10% a 35% da área carregada
Taxa de recalque residual admissível< 25 mm para fundações diretas apoiadas sobre o compósito melhorado
Método executivo predominanteVibrossubstituição a seco com alimentação por topo
Verificação de desempenhoProva de carga estática + controle de recalques com placa de recalque superficial

Serviços técnicos vinculados

01

Dimensionamento geotécnico da malha

Determinação do fator de substituição, espaçamento e comprimento das colunas com base em parâmetros de compressibilidade obtidos em laboratório, utilizando métodos analíticos como o de Priebe para estimativa de recalques em compósitos granulares.

02

Controle executivo e ensaios de campo

Acompanhamento da vibrossubstituição com registro de profundidade, consumo de brita e corrente elétrica do vibrador. Execução de provas de carga estática e ensaios de integridade para validar a continuidade do elemento.

03

Monitoramento de recalques pós-obra

Instalação de placas de recalque e marcos topográficos para leitura sistemática durante e após a construção, comparando os valores medidos com as curvas de adensamento previstas no projeto executivo.

Marco normativo

ABNT NBR 16843:2020 — Execução de colunas de brita por vibrossubstituição, ABNT NBR 6122:2019 — Projeto e execução de fundações, ABNT NBR 6484:2020 — Sondagem de simples reconhecimento com SPT, EN 14731:2005 — Execution of special geotechnical works — Ground treatment by deep vibration

Perguntas comuns

Qual o custo médio de um projeto de colunas de brita em Caruaru?

O valor do projeto de dimensionamento e especificação técnica situa-se na faixa de R$ 3.230 a R$ 10.770, dependendo da complexidade da malha, da quantidade de furos de sondagem prévia e do volume de ensaios de controle exigidos. Esse montante cobre a análise de capacidade de carga, a definição do espaçamento e a elaboração das fichas executivas para o empreiteiro de vibrossubstituição.

Em que tipo de solo a coluna de brita funciona melhor em Caruaru?

O melhor desempenho ocorre em depósitos de argila siltosa mole a média, com NSPT entre 2 e 8, típicos das várzeas do Ipojuca e dos afluentes que drenam o planalto. A presença de uma crosta laterítica superficial ajuda a confinar a cabeça da coluna, mas a técnica perde eficiência se a camada compressível for inferior a 3 metros ou se houver matacões de granito dispersos no perfil.

Quanto tempo leva para o solo estabilizar após a execução das colunas?

O adensamento primário sob a carga de projeto costuma ocorrer entre 7 e 30 dias após o carregamento, graças à drenagem radial proporcionada pela brita. O recalque secundário é controlado pela qualidade da compactação durante a execução. Recomenda-se um período mínimo de monitoramento de 60 dias após a conclusão da malha para confirmar a estabilização antes da liberação da estrutura definitiva.

Localização e área de serviço

Atendemos projetos em Caruaru e arredores.

Ver mapa ampliado
